Интерфейсы инструмента в веб-приложении и настольном приложении совпадают, а различия в функциональности сопровождаются соответствующими уточнениями.
Плагин «Диаграмма Ганта» предназначен для отображения данных в виде гистограммы, которая позволяет выполнять календарно-сетевое планирование.
Календарно-сетевое планирование – это инструмент составления плана реализации проекта и анализа сроков выполнения задач для оптимизации общей продолжительности реализации проекта. Сетевое планирование позволяет составить наилучший план выполнения задач по проекту в ограниченные сроки и определить задачи, которые являются критическими и негативно влияют на общую календарную продолжительность проекта.
Проект – это система взаимосвязанных задач, ограниченных сроком выполнения и определяющих цель проекта.
Примечание. Плагин доступен только в веб-приложении.
Для вставки плагина:
Выполните одно из действий:
выполните команду
«Диаграмма
Ганта» в раскрывающемся меню кнопки
«Плагины» на вкладке ленты
«Главная» или «Вставка»;
выполните команду «Новый блок > Плагины > Диаграмма Ганта» в контекстном меню аналитической панели.
Выберите источник данных на вкладке «Отчёт» боковой панели. На вкладке отображаются все доступные для плагина источники данных, расположенные в репозитории. Для выбора или смены источника данных выберите соответствующий объект в дереве объектов.
В качестве источника данных используется экспресс-отчёт. При построении экспресс-отчёта учитывайте следующие особенности:
убедитесь, что в источнике данных содержится измерение с данными по задачам и срокам их выполнения. Для определения сроков выполнения в измерении должно содержаться два дополнительных атрибута «Начало» (START_DATE) и «Окончание» (END_DATE) с типом данных «Дата» или «Дата и время»;
расположите измерение с задачами по строкам и включите отображение атрибутов «Начало», «Окончание»;
используйте только один факт. Значения факта определяют прогресс выполнения задачи в процентах. Диапазон допустимых значений: [0; 1]. Для указания продолжительности выполнения задачи в днях используйте формулу: <количество выполненных дней>*100/<длительность задачи в днях>. Например, длительность задачи 5 дней, продолжительность выполнения задачи 3 дня, в результате значение факта будет 0,6 - 60%.

Пример экспресс-отчёта с данными для плагина:

После выполнения действий плагин будет вставлен в аналитическую панель отдельным объектом.

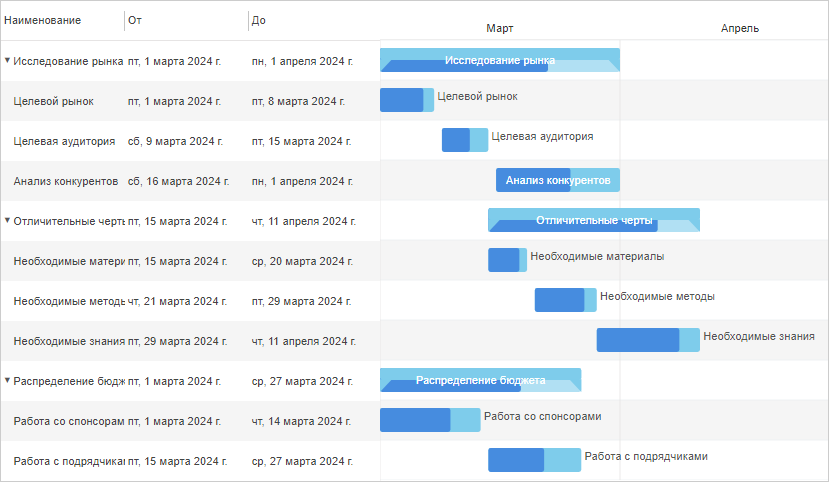

Пример аналитической панели с плагином «Диаграмма Ганта»:

Для диаграммы Ганта доступны все операции с объектами, приведённые в разделе «Построение аналитической панели».

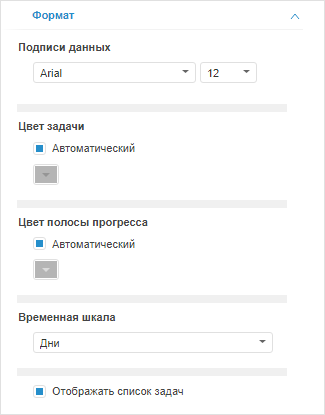

Для настройки оформления плагина «Диаграмма Ганта» используйте вкладку «Формат» на боковой панели. Для отображения вкладки:
Убедитесь, что боковая панель отображается.
В рабочей области выберите плагин «Диаграмма Ганта».
Перейдите на вкладку «Формат».

Задайте параметры:
Подписи данных. Задайте настройки шрифта:
Шрифт. Выберите один из шрифтов, установленных в операционной системе, в раскрывающемся списке;
Размер шрифта. Установите требуемый размер шрифта. Размер задаётся в пунктах, и его можно выбрать в раскрывающемся списке или ввести вручную. Диапазон допустимых значений: [1; 72];
Цвет задачи/полосы прогресса. Выберите способ заливки цвета задачи и полосы прогресса:
Автоматический. Снимите флажок для выбора цвета вручную. По умолчанию флажок установлен и используется автоматически подобранный цвет;
Ручной. Выберите цвет в раскрывающейся палитре цветов, если флажок «Автоматический» снят;
Временная шкала. Выберите способ отображения динамики прогресса по времени:
Годы;
Кварталы;
Месяцы;
Дни. По умолчанию;
Отображать список задач. Снимите флажок для скрытия списка задач в плагине. По умолчанию флажок установлен и список задач отображается.
